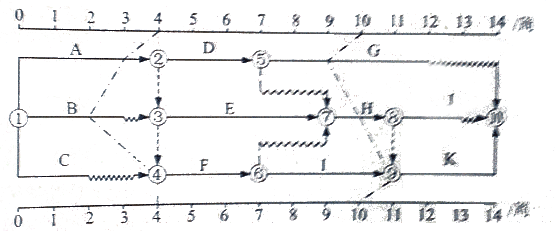

下图所示的双代号时标网络计划,执行到第4周末及第10周末时,检查其实际进度图中前锋线所示,检查结果表示( )。
A.第4周末检查时工作A拖后1周,影响工期1周
B.第4周末检查时工作B拖后1周,但不影响工期
C.第10周检查时工作I提前1周,可使工期提前1周
D.在第5周到第10周内,工作F和工作I的实际进度正常
E.第10周末检查时工作G拖后1周,但不影响工期
【正确答案】:AE
【答案解析】:本题考查的是工程网络计划的编制方法。第4周末检查时工作B拖后2周,影响工期1周,故B错。第10周检查时工作I提前1周,但关键线路有两条,所以不能使工期提前,故C错。在第5周到第10周内,工作F和工作I的实际进度超前1周,故D错。参见教材P121.
