2012年二级建造师考试《建筑工程管理与实务》试题案例分析题第1题
2012年二级建造师考试《建筑工程管理与实务》试题案例分析题第1题
【背景】:
某人防工程,建筑面积5000㎡.地下一层,地上9层,层高4.0m.基础埋深为自然地面以下6.5m.建设单位委托监理单位对工程实施全过程监理。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-1999-0201)签订了施工成包合同。工程施工过程中发生了下列事件:
事件一:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行建筑物的定位测设。
事件二:工程楼板组织分段施工,某一段各工序的逻辑关系见下表:

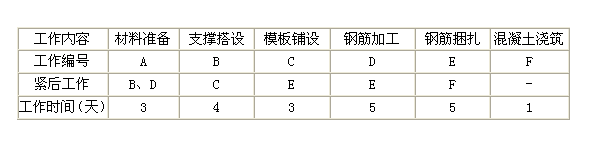

工作内容 材料准备 支撑搭设 模板铺设 钢筋加工 钢筋捆扎 混凝土浇筑工作编号 A B C D E F紧后工作 B.D C E E F -工作时间(天) 3 4 3 5 5 1事件三:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。
事件四:工程在设计时就充分考虑“平战结合、综合使用”的原则。平时用做停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。
【问题】:
1.事件一中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种?
2.根据事件二表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。
3.事件三中,顺序列出新增构造柱钢筋安装的过程。
4.根据人防工程的特点和事件四中的描述,本工程验收时还应包含哪些分部工程?
【建设工程教育网老师权威解析】:
1.事件一中,方法有直角坐标法、极坐标法、角度前方交会法、距离交会法、方向线交会法适用方法。本工程最适宜采用直角坐标法。

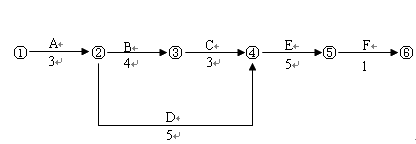

2.

详见手写板,关键工作A-B-C-E-F.计划工期:3+4+3+5+1=16天。
3.检查牌号-控制化学成分-拉拔试验-钢筋加工-钢筋配料-安装主筋-绑扎箍筋-布置拉结筋,需要符合设计要求。
4.电梯安装工程、人防工程、地下防水工程、屋面工程、给排水工程、消防工程。
答案及解析由网校老师整理而成,据学员反映部分网站未经许可擅自转载,且出现内容错误,请大家以本网为准。
推荐:
·2014年二建教材即将改版,获取一手老师解读信息,关注官方微信!

- 江西省2025年度二级建造师(含增项)考试合格证书办理信息
- 黑龙江关于发放2025年度二级建造师执业资格考试合格证书的通知
- 宿州市关于领取2025年二级建造师职业资格证书的通知
- 六安市关于领取2025年度二级建造师执业资格考试证书的通知
- 营口市关于发放2025年度二级建造师执业资格考试合格证书的通知
- 黄山市发布关于领取2025年二级建造师专业技术资格考试合格证书的通知
- 阜阳市发布关于领取2025年度二级建造师执业资格考试证书的通知
- 池州市关于领取2025年度安徽省二级建造师执业资格考试纸质证书的通知
- 宣城市关于2025年二级建造师合格人员证书发放工作的通知
- 亳州市关于领取2025年度二级建造师职业资格证书的通知


010-82326699
扫码领取二建备考资料进入二建备考群


53:51
62:37
46:34
62:53
50:51
59:19
31:28
