  (四)偏差原因分析与纠偏措施

  1.偏差原因分析

  在实际执行过程中,最理想的状态是已完工作实际费用(ACWP)、计划工作预算费用(BCWS)、已完工作预算费用(BCWP)三条曲线靠得很近、平稳上升,表示项目按预定计划目标进行。如果三条曲线离散度不断增加,则预示可能发生关系到项目成败的重大问题。

  偏差分析的一个重要目的就是要找出引起偏差的原因,从而有可能采取有针对性的措施,减少或避免相同原因的再次发生。

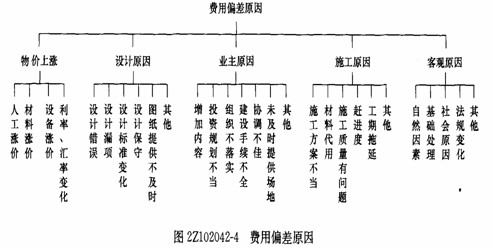

  一般来说,产生费用偏差的原因有以下几种:
