2013年一级建造师《项目管理》每日一练(3.30)

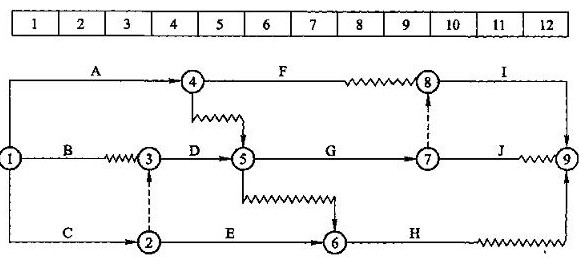

如下图所示,正确的答案有( )。
A.工作F最早完成时间为第7天
B.工作D总时差为1天
C.E工作的自由时差为2天
D.工作G最迟开始时间为第5天
E.工作A总时差为1天
【正确答案】:ADE
【答案解析】:双代号时标网络图中个工作的时间参数不用计算,可通过直接判断确定。从图中可以看出:工作A后面的波形线为1天,故总时差为1天;工作F最早完成时间为实箭线右端点对应的坐标,第7天;工作G为关键工作,最迟开始时间等于最早开始时间,等于5天。参见教材P119。
【该题针对“工程网络计划的编制方法”知识点进行考核】
