2015-12-03 10:41 建设工程教育网整理 【大 中 小】【打印】【我要纠错】

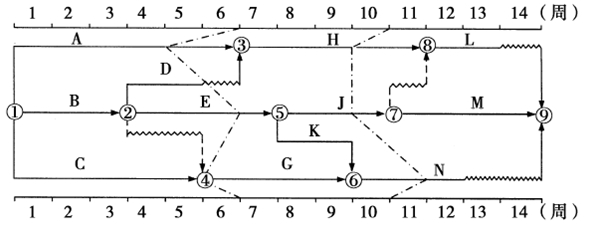

某工程双代号时标网络计划执行到第6周末和第10周末时,检查其实际进度如下图前锋线所示。由图可以看出()。
A.第6周末检查时,工作A拖后2周,不影响总工期
B.第6周末检查时,工作E进展正常,不影响总工期
C.第6周末检查时,工作G尚未开始,不影响总工期
D.第10周末检查时,工作H拖后1周,不影响总工期
E.第10周末检查时,工作J拖后1周,不影响总工期
【答案】BCD
【解析】本题考查的是前锋线比较法。选项A,第6周检查时,工作A拖后两周,工作A总时差1周,影响总工期1周;选项E,第10周末检查时,工作J拖后一周,因为J是关键工作,影响总工期1周。图中关键线路是B-E-J-M。
1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
3、本网站欢迎积极投稿。
