某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3

2015-12-08 11:34  建设工程教育网整理  【  【打印】【我要纠错】

  某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为()天。

监理工程师历年真题

  A.17

  B.20

  C.23

  D.24

查看答案解析

  【答案】C

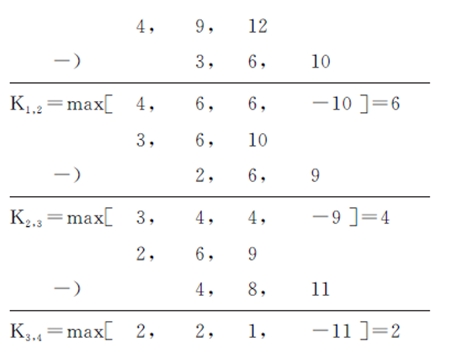

  【解析】本题考查的是流水工期的确定。先用“累加数列错位相减取大差法”求流水歩距:

监理工程师历年真题

  计算流水工期T=(6+4+2)+(4+4+3)=23天。
