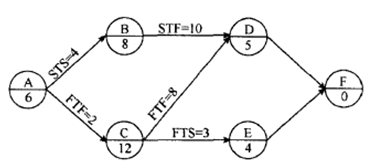

某分部工程单代号搭接网络计划如下图所示,节点中下方数字为该节点所代表工作的持续时间,关键工作是()。
A.工作C和工作D
B.工作A和工作B
C.工作C和工作E
D.工作B和工作D
【答案】A
【解析】本题考查的是搭接网络计划时间参数的计算。从图中的A工作和C工作搭接关系FTF=2可以推断出A工作不是起始工作,需要在单代号网络图中增加一个起始工作S作为起始节点,依据各项的搭接关系和持续时间可以得到该网络图中:C工作和D工作是关键工作。
