造价工程师答疑精华:十进度偏差时间计算

2013-07-31 09:59  来源:建设工程教育网  字体:  打印

  【提问】老师,你好!教材案例十进度偏差用时间计算的公式是怎么推导出来的啊,即1.69周和1.88周是怎么算出来的呢?

  【回答】学员wenjian_zhuang,您好!您的问题答复如下:

  6月份已完工程计划投资累计是40万元,到拟完工程计划投资累计中到40万元所占的区间,在4~5月份之间。

  进度偏差=已完工程实际时间-已完工程计划时间

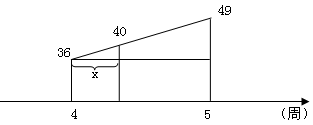

  =6-()=1.69周, 即:进度拖后1.69周。

  同理,1.88的做法也是这样的。

  您自己试着算一下,看看有其他问题欢迎继续提问。

  ★问题所属科目:造价工程师——建设工程造价案例分析
